生產計劃查詢

功能簡介

「生產計劃查詢」把訂單、預示單、業績預估三種來源的需求彙整成一份生產計畫,透過 BOM 展開算出最低階零件的用料需求與採購金額,再把票據、帳款、在途採購與計劃預測串成一條資金線。適合業務/生管主管在排產前回答四個問題:

  1. 接下來一段期間要出哪些貨?(訂單、預示及預估)
  2. 換算成生產面,每個品號要做多少、內外製工時各多少?(生產計畫)
  3. 展開到最低階零件,要向哪些廠商買多少料、花多少錢?(使用量)
  4. 備了這些料、收了這些款,未來幾個月的資金撐不撐得住?(金流預測)

其中「預估」的邏輯是:訂單與預示都涵蓋不到的期間,抓去年同期的訂單數量 × 預估% 當作需求(交期自動 +365 天推到今年)。

找不到產能負荷、庫存缺口、模擬插單?它們搬家了

自 2026-06-25 起,本程式回歸「需求展開+資金線」的精簡面貌,原本的 原物料用量(庫存缺口)/模擬插單/產能負荷(需求)/樞紐分析 四個分頁已移到獨立的新程式 營運預測模擬。兩支程式的條件設定與查詢邏輯各自獨立,需要推演插單影響時請改開營運預測模擬。

要把計畫留底、分工作業,請改用「計畫」這一套六張表單

2026-09-19 起新增一套可存檔、可分工、可審核的計畫表單:營運計畫(T-01)+銷售/生產/進貨/採購/金流五張子計畫, 都在主選單的子系統「宏觀運籌」底下,先後順序與分工看計畫流程總覽。本程式的 存成年度計畫 按鈕已移除——要留底請改用那一套。 本程式仍可即時查詢,並保留「歷史單」分頁供查看改版前存下的舊單。

庫存缺口與金流的數字在 2026-09-19 之後會和以前不一樣

缺口的計算口徑改成與物料需求規劃一致,是變準不是變錯:

  • 在庫量只算「可用」的倉庫,並把應退料納入供給。
  • 供給加入 待驗量(已收料待檢驗)與 生產未交(已開工未入庫,含廠內、廠內包裝、委外)。
  • 材料用量改用 BOM 的含損耗數量(原本用的是不含損耗的數量)。

因此「使用量」與「金流預測」分頁的數字會與改版前不同。本程式將來會被子系統「宏觀運籌」的計畫表單取代,如需最新口徑的完整結果請改用計畫表單。

前置需求

  • 權限:M.主管資訊 → M-20 生產計劃查詢 的瀏覽權限。
  • 基礎資料:查詢結果的完整度取決於下列資料的維護狀況——
資料 影響的結果
銷售訂單(含明細交期) 「1.訂單」列、客戶設定的訂單截止日
預示單 「2.預示」列、客戶設定的預示區間
客戶報價(客報價單) 訂單預示預估頁的單價/金額
廠商報價(含關稅稅率,需審核) 使用量頁的單價/稅後單價/金額
BOM 與製程(標準工時、生產部門) 生產計畫頁的內外工時、使用量頁的展開結果
應收/應付票據、未沖帳款、收付條件、在途採購 金流預測頁的四層現金事件
匯率資料 成本匯率表的預設值(取當日賣出匯率)

金流預測分頁需要額外的資料庫物件

金流預測依賴 TWORK_QRY_PRODPLAN_SUPPLY、TWORK_QRY_PRODPLAN_CASHBASE 兩支預存程序。未部署時該分頁會是空的,查詢完成後系統會一次列出警告訊息(含 SP 名稱與部署腳本路徑)。

操作步驟

整個流程依條件面板上標示的三個步驟進行:

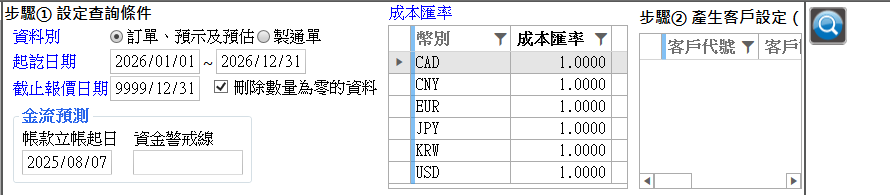

條件面板三步驟

步驟① 設定查詢條件

  1. 選擇資料別:
    • 訂單、預示及預估:以訂單+預示+去年同期預估當需求來源(最常用)。
    • 製通單:直接以「訂單型製通單」的預訂完工日當需求來源(不需做步驟②)。
  2. 輸入起訖日期:預設為當年整年(1/1~12/31)。資料別為訂單時比對訂單預訂交期;為製通單時比對預訂完工日。
  3. 輸入截止報價日期:計算單價時只採用此日期(含)以前的最新報價。預設 9999/12/31 表示不限制、一律取最新一筆。
  4. 視需要勾選刪除數量為零的資料(預設勾選)。
  5. 在「金流預測」框內設定 帳款立帳起日(只納入立帳日在此日之後的未沖帳款,用來濾掉多年未沖的殘留舊帳)與 資金警戒線(金流圖上會畫一條紅色水平線)。
  6. 調整成本匯率表:系統預設帶入當日賣出匯率,外幣的報價會以此表換算成本幣。直接點儲存格即可修改。

步驟② 產生客戶設定(資料別=製通單可略過)

  1. 輸入預估%(預設 100)。
  2. 按 查詢客戶設定資料,系統列出每個客戶的:
    • 訂單截止日:區間內最後一筆訂單交期。
    • 預示單號/預示起訖:該客戶最新一張預示單的涵蓋區間(自動接在訂單截止日之後)。
    • 預估起訖:訂單與預示都涵蓋不到的尾段,自動換算成去年的對應區間。
  3. 視需要逐列修改預估起始日/預估截止日/預估百分比(只有這三欄可編輯)。

客戶設定

備註

完全沒有訂單也沒有預示的客戶不會出現在清單中。訂單已涵蓋整段查詢區間的客戶,預示/預估區間會顯示 9999/12/31,表示不需要預估。

步驟③ 執行查詢

按工具列的 查詢,結果顯示在右側四個頁籤:

  1. 訂單、預示及預估:明細列依「類別」區分 1.訂單/2.預示/3.預估。單價取自客戶報價 × 成本匯率,金額=訂單數量 × 單價。
  2. 生產計畫:彙整為品號別的生產需求,含內外製單位工時(秒)與總工時(分)。查詢區間內沒有需求的成品會以備註「未生產」列出。
  3. 使用量(機種別):將生產計畫的品號做 BOM 最低階展開,依主要供應廠商列出單位用量、數量、單價、關稅稅率、稅後單價與金額。
  4. 金流預測:把票據、帳款、在途採購與計劃預測四層的現金事件排到時間軸上,畫出每月的收付堆疊柱與累計淨額折線(詳見下一節)。

查詢結果四頁籤

小技巧

改了成本匯率或客戶設定後,直接再按一次 查詢 即可重算,不必重做步驟②。各頁籤的資料表格都支援匯出 Excel(資料表格右鍵)。

判讀金流預測分頁

金流預測分頁

  1. 上方來源勾選:基礎(票據/帳款) 是已存在的單據、推估(在途採購/計劃預測) 是尚未發生的推估,可各自開關,圖與明細同步重算。
  2. 月堆疊柱:每月一柱,收(流入)向上、付(流出)向下,四種來源以顏色區分(票據/帳款/在途採購/計劃預測),右側有固定圖例。
  3. 累計淨額折線:逐月把(收−付)累加;圖上另有灰色零軸與紅色資金警戒線(金額取自條件面板)。
  4. 點圖表的某一柱段 → 下方金流明細立即過濾到「該月 × 該來源 × 該收付」;點圖表空白處即清除過濾。明細列收為綠底、付為紅底。
  5. 縱軸可用滑鼠滾輪縮放、拖曳上下平移(橫軸年月不縮放)。

2026-09-19 起:預測應收的算法改了

計劃預測層原本把「已出貨的訂單列」整列剔除;現在改成只要還有未交量就算, 而且金額按未交比例計算(訂 100 出 80 → 算剩下 20 的錢)。原本的做法對部分出貨是低估。

同一時間,查詢也不再串接出貨明細,所以「訂單、預示及預估」分頁的列數會比改版前少 (以前一筆訂單明細分批出貨 N 次就會出現 N 列,每列都帶完整數量),但相異的訂單明細一筆都沒少。

因此本分頁的預測應收數字會與改版前不同。本程式已不再維護、將由計畫流程總覽那一套六張表單取代, 數字請以新的金流計畫為準。

與獨立的「金流預測」程式不同

本分頁是綁生產計畫口徑的版本:付款側含在途採購與計劃預測(依 BOM 缺口 × 稅後單價推估的未來採購)。若只想看單據面、口徑乾淨不含生產推估的現金預測,請改用獨立程式 金流預測。

步驟④ 要把這一版留底?改用計畫表單

查詢結果預設只在畫面上,關掉就沒了;系統不會自動存。

本程式原本的 存成年度計畫 按鈕已於 2026-09-19 移除。要把某一個時點的計畫留底、交給不同單位分工作業並各自審核,請改用新的一套表單: 先在營運計畫(主選單子系統「宏觀運籌」→ T-01)建立一份計畫(期間、匯率、截止報價日期、時程),再依序產生銷售、生產、進貨、採購、金流五張子計畫; 完整順序與分工見計畫流程總覽。

歷史單分頁

改版前用 存成年度計畫 存下的舊單都收在歷史單分頁,可以查閱、載回畫面比對,或刪除不再需要的版本。 新的計畫表單不會出現在這裡(兩套各自獨立,舊單也不做轉換)。

歷史單分頁

  1. 設定上方的單據日期起訖(預設為最近一年),按 查詢歷史 列出該期間內存過的舊單。
  2. 清單上每一列右側各有 載入 與 刪除 兩顆按鈕。
  3. 按 載入 把該張單的內容還原到畫面上:
    • 查詢條件與成本匯率表一併還原到條件面板,客戶設定也會回到當時存下的內容。
    • 訂單預示預估/生產計畫/使用量三個頁籤顯示當時存下的結果。
    • 畫面上方以紅字顯示 目前顯示:歷史單 PP20260824001,提醒現在看的不是即時資料。
    • 金流預測分頁會清空並顯示「歷史單不重算」的提示。
  4. 要回到即時模式,只要重新按一次 查詢:畫面上方的歷史單標示與提示都會消失,四個頁籤重新以目前資料計算。

刪除不可復原

按 刪除 會先跳出確認訊息,確認後該張舊單連同它的客戶設定、訂單預示預估、生產計畫、使用量明細一併刪除,無法復原。刪除前請先確認不是別人要用的版本。

欄位說明

查詢條件(步驟①)

欄位 必填 說明
資料別 ✔ 訂單、預示及預估 或 製通單
起訖日期 ✔ 預設當年整年;訂單比對預訂交期、製通單比對預訂完工日
截止報價日期 — 單價只取此日(含)前的最新報價;9999/12/31=不限制
刪除數量為零的資料 — 勾選時生產計畫頁不顯示數量為 0 的列(預設勾選)
帳款立帳起日 — 金流預測只納入立帳日在此日(含)後的未沖帳款
資金警戒線 — 金流圖上紅色水平線的金額位置;UI 用途,不影響取數
成本匯率 — 各幣別換算本幣的匯率,預設當日賣出匯率,可修改
預估% — 產生客戶設定時帶入各客戶的預估百分比,預設 100

客戶設定(步驟②)

欄位 可編輯 說明
客戶代號/簡稱 — 排除停用客戶
訂單截止日 — 查詢區間內該客戶最後一筆訂單交期
預示單號/預示起始日/預示截止日 — 最新預示單與其涵蓋區間
預估起始日/預估截止日 ✔ 預估抓「去年」資料的區間,可手動調整
預估百分比 ✔ 去年訂單數量換算今年預估的比例

結果頁籤主要欄位

頁籤 欄位 說明
訂單、預示及預估 類別 1.訂單/2.預示/3.預估
訂單數量 預估列=去年數量 × 預估%(四捨五入至整數)。2026-09-19 修正:預示列若來源單沒填原始數量,以前會顯示 0,現在改帶剩餘量
預訂交期 預估列已自動 +365 天換算到今年
單價/金額/幣別 客戶報價 × 成本匯率;金額=訂單數量 × 單價(本幣)
實際交期 2026-09-19 起一律空白:查詢不再串接出貨明細(一筆訂單明細分批出貨時會被複製成多列)。要看出貨情形請查出貨單
收付條件號 訂單/預估列取訂單單頭的收付條件;預示列取客戶主檔。單頭沒設時退回客戶主檔
到期日 依收付條件+帳款起始日+預訂交期推算出的到期日(預計收到款的日子);條件查不到或算不出時空白
全部三個分頁 大分類/中分類/小分類 該列品號所屬的三層分類(品號主檔的群組代號 → 群組主檔)。不隨單儲存,每次查詢與載入舊單時都以現在的主檔重新帶出
生產計畫 來源單號 資料別=訂單預示時為訂單/預示單號,資料別=製通單時為製通單號
來源 這一列是哪條路算出來的:銷售計畫(資料別=訂單預示,由前一分頁展開)/製通單;「未生產」的補列留白
供應方式 該自製還是外購:品號主檔來源別=自製且有 BOM 表→製通單;=外包且有 BOM→製通單(外包);其餘(含「市購卻有 BOM」「自製卻沒 BOM」「來源別沒設」)一律 採購。判定跟著單據存,舊單看到的是當初的判斷
內/外單位工時(秒) BOM 製程標準工時加總;生產部門為外包廠商者計入「外」
內/外工時(分) 數量 × 單位工時 ÷ 60
品號X(無設變) 品號去除設變碼(* 之前)的部分
備註 生產/未生產
使用量(機種別) 組件編號 生產計畫的成品品號
廠商代號 取 BOM 設定中供應比例最高的廠商
單價/稅後單價 廠商最新報價 × 成本匯率;稅後=單價 ×(1+關稅稅率)
金額 數量 × 稅後單價(本幣)
收付條件號 該列廠商主檔的收付條件
到期日 依收付條件+帳款起始日+該列日期推算出的到期日(預計付款的日子);算不出時空白
金流預測 層級 現金來源:票據/帳款/在途採購/計劃預測
收付 收(流入,綠底)/付(流出,紅底)
預計現金日/年月 推算出的現金實際進出日與其年月(圖表分組鍵)
本幣金額/幣別 該筆現金的本幣金額(恆正,方向由收付表示)
來源單號/對象代號/對象簡稱 來源單據與往來對象
可信度/備註 資料可信度與來源說明

到期日是怎麼算出來的

銷售計畫(收) 與 使用量(付) 兩張表的 到期日 是同一個口徑:拿該列的收付條件與帳款起始日,配上基準日(銷售計畫=預訂交期,使用量=該列日期),照收付條件設定推算出的到期日。收方與付方過去分別叫「預收日」「預付日」,2026-09-18 起統一為 到期日。

生產計畫分頁沒有這兩欄:那裡的收付條件號與日期對金流沒有作用,2026-09-18 已移除。

  • 訂單與預估列的收付條件取自訂單單頭,因此同一個客戶的不同訂單若談了不同條件,會各自算各自的日子;預示列沒有單頭可取,一律用客戶主檔的條件。
  • 條件查不到、條件設定算不出日期,或該列沒有基準日時,欄位留白。
  • 金流預測分頁的「計劃預測」層直接沿用到期日;欄位留白的列才退回以基準日(預訂交期/需求日期)當現金日,並在備註標「(無條件設定)」。想追某筆預測為什麼落在那個月,先看明細列的收付條件號與到期日。
  • 到期日與收付條件號在舊單上也有存下來,載入歷史單時直接顯示存檔當下算好的值。只有 2026-09-08 改版前存的舊單(這兩欄是空的)才會用載入當下的主檔條件補算一次;補算時訂單列拿不到當初的訂單單頭條件(單頭條件沒有隨單存下來),只能退回客戶主檔。金流預測分頁仍照原規則不重算。

歷史單清單欄位

欄位 說明
單號 存檔時自動編出的單號,格式 PP+存檔日期+3 碼流水(例:PP20260824001)
單據日期 存檔當天的日期,也是上方起訖日期的篩選依據
起始日期/截止日期 存檔當時查詢條件的起訖日期
截止報價日期 存檔當時的截止報價日期
備註 存檔時在備註欄輸入的版本說明
生產計畫筆數 該張單存下的生產計畫列數
使用量筆數 該張單存下的使用量列數(通常遠多於生產計畫)
輸入人員 執行存檔的使用者
輸入日期 存檔的日期時間(yyyy/MM/dd HH:mm)
載入/刪除 每列的操作按鈕,用法見歷史單分頁操作說明

預估邏輯說明

預估不會扣掉目前的訂單或預示數量——它是用「時間切割」避免重複,而不是數量互抵。

步驟②產生客戶設定時,系統把每個客戶的查詢區間切成三段接力:

查詢區間:  1/1 ────────────────────────── 12/31
訂單:      1/1 ──→ 訂單截止日(區間內最後一筆訂單交期)
預示:                訂單截止日+1 ──→ 預示截止日
預估:                                預示截止日+1 ──→ 12/31
                                      ↓ 換算成「去年」的同一段
預估實際抓: 去年(預示截止日+1) ──→ 去年12/31 的訂單 × 預估%

預估只抓「訂單和預示都涵蓋不到的尾段」所對應的去年同期訂單,再乘上預估%、交期 +365 天推到今年。它跟今年的訂單/預示是「接在後面」而不是「重疊後相減」:

  • 客戶的訂單已排到 12/31 → 預估區間顯示 9999/12/31,完全不做預估。
  • 訂單排到 3 月、預示排到 8 月 → 預估只抓「去年 8 月之後~去年年底」的訂單。
  • 預估數量=去年那段的訂單數量 × 預估%,不會再減掉今年已接的單。

兩個要留意的邊界

  1. 預估區間可以手動改:客戶設定的預估起訖是可編輯欄位。若把預估起始日往前拉到與訂單/預示重疊的時段,系統不會幫忙扣重,該時段需求會被計算兩次——這是設計上交給使用者控制的。
  2. 訂單與預示之間沒有明細層互扣:預示列取的是「最新預示單在整個查詢區間內的明細」,沒有按預示起始日裁切。若同一時段既有訂單又有預示排程,兩者會同時計入;預示起訖欄位主要用途是推算預估區間。

與客戶查詢的差異

客戶資料查詢 的「未交數量=訂單數量-已交數量」才是扣量概念;生產計劃查詢純粹是日期接力,兩者不要混淆。

常見問題

資料別選「製通單」查不到任何資料?

製通單查詢只取製單別=訂單且預訂完工日落在起訖區間內的製通單。請先確認區間內有訂單型製通單存在。

某個客戶沒出現在客戶設定清單?

查詢區間內沒有訂單、也沒有任何預示單的客戶不會列出;已停用的客戶也會排除。

訂單預示預估頁的單價/金額是 0?

單價來自客戶報價單。請確認:該客戶+品號有報價、報價日期早於「截止報價日期」。有設變碼的品號若找不到完全相同的報價,會退而比對 * 之前的相同前置碼。

使用量頁的單價/稅後單價是 0?

廠商單價來自已審核的廠商報價。請確認該零件+主要供應廠商有已審核的報價,且日期符合「截止報價日期」。

預估會不會跟訂單/預示重複計算?會扣掉已接的訂單嗎?

不會扣量——系統用「時間切割」避免重複,而不是數量互抵:預估只抓「訂單和預示都涵蓋不到的尾段」對應的去年同期訂單 × 預估%。完整的切割方式、範例與兩個邊界情況請見預估邏輯說明。

改了成本匯率,金額沒變?

修改匯率表後要再按一次「查詢」才會重算。

以前有的「產能負荷」「庫存缺口」「模擬插單」「樞紐分析」分頁不見了?

這四個分頁自 2026-06-25 起移到獨立程式 營運預測模擬,本程式只保留訂單預示預估/生產計畫/使用量/金流預測四頁。條件面板底部的步驟③說明文字若仍列出「原物料用量」,是尚未更新的畫面提示文字,以實際頁籤為準。

金流預測分頁空白,其他分頁都有資料?

金流預測需要 TWORK_QRY_PRODPLAN_SUPPLY、TWORK_QRY_PRODPLAN_CASHBASE 兩支預存程序。未部署時該分頁會是空的,查詢後會跳出警告訊息列出缺少的 SP 與部署腳本路徑,請交給系統管理員執行。

找不到「存成年度計畫」按鈕?

該按鈕已於 2026-09-19 移除。要把某一個時點的結果留底、分工作業並各自審核,請改用新的計畫表單: 從營運計畫(T-01)開始,依序產生銷售、生產、進貨、採購、金流五張子計畫,順序與分工見計畫流程總覽。 改版前存下的舊單仍可在本程式的「歷史單」分頁查看。

歷史單分頁查不到舊單(或一張都沒有)?

依序確認:

  1. 單據日期範圍——分頁上方的起訖日期預設是最近一年,比對的是「存檔當天的日期」。改過日期後要再按一次 查詢歷史。
  2. 本來就沒存過——這個分頁只收改版前用 存成年度計畫 存下的舊單;新的計畫表單各自有自己的單號與清單瀏覽,不會出現在這裡。
  3. 登入後才會載入單號設定——剛完成資料庫部署時請先登出再登入一次。
載入歷史單後,金流預測分頁是空的?

這是設計如此。金流預測是用「當下」的票據、帳款、在途採購推算出來的快照,不隨舊單一起存檔;載入歷史單時會清空該分頁並顯示「歷史單不重算」的提示,以免拿舊數字誤導判斷。要看最新的資金線,重新按一次 查詢 回到即時模式即可。 若要把金流也存進計畫,請改用金流計畫(T-06)。

相關功能


需補截圖清單

以下截圖待功能 runtime 驗收後補拍(放 docs/M-EIS/images/):

  1. productionplan-step2.png — 客戶設定資料表格(含可編輯的預估欄位)
  2. productionplan-step3.png — 查詢結果四頁籤(建議以「訂單、預示及預估」頁為主畫面)
  3. productionplan-step4.png — 金流預測頁籤(月堆疊柱+累計淨額線+警戒線+明細)
  4. productionplan-step6.png — 歷史單分頁(單據日期起訖+查詢歷史+清單含載入/刪除鈕;最好有一列已載入、上方顯示「目前顯示:歷史單 PP20260824001」)

(原 productionplan-step5.png 存檔工具列已不需要拍攝:存成年度計畫 按鈕已移除。)
